Pavimentación: RP28 entre Tanti y Taninga
Pavimentación de 90 kilómetros de la ruta provincial 28 de Córdoba, entre Tanti y Taninga.
Longitud: 90 km
Componentes

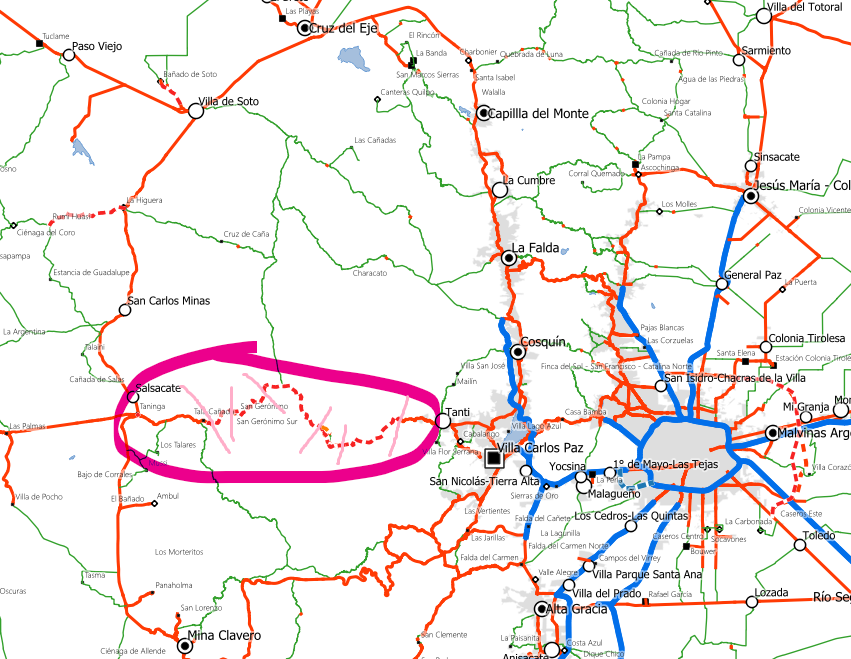

El Gobierno de la Provincia de Córdoba se puso como objetivo unir mediante pavimento Villa Carlos Paz con Taninga, generando un nuevo corredor este-oeste, que competirá como el conocido como «de las Altas Cumbres» que une Carlos Paz con Mina Clavero. Córdoba ya tiene un historial que viene de la época de Schiaretti de dividir las obras en pequeños tramos, pero en este caso probablemente haya encontrado su máximo exponente, al separar los 90 km en 7 tramos, lo que nos da un promedio de 13 km por tramo. Y para más, en un orden algo caótico, que comienza desde ambos extremos pero tampoco estrictamente secuencial.

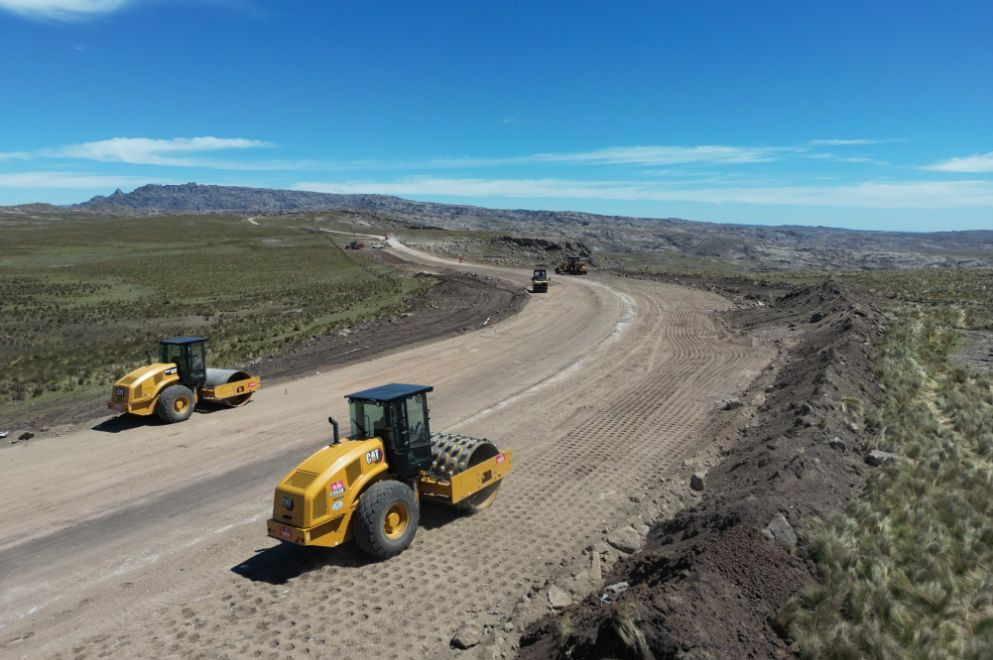

De esos 7 tramos actualmente hay 2 finalizados, 3 en ejecución y 2 licitados aparentemente sin comienzo de obra, lo que complejiza bastante la búsqueda de información sistematizada, así un resumen ordenado de oeste a este.
| Tramo | Longitud | Estado | Finalización |
|---|---|---|---|

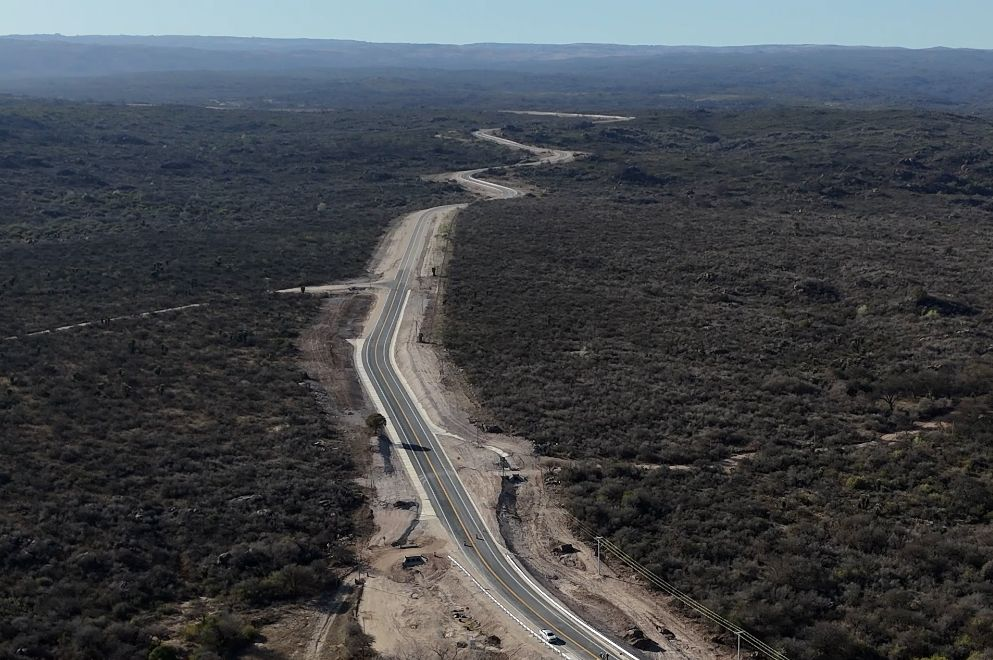

| Tanti – Reserva Cerro Blanco | 9.34 km | Finalizado | enero 2026 |
| Reserva Cerro Blanco – Hotel El Alto | 13.6 km | 19% (marzo ’26) | diciembre 2027 |
| Hotel El Alto – río Yuspe | 7.6 km | 29% (marzo ’26) | octubre 2027 |

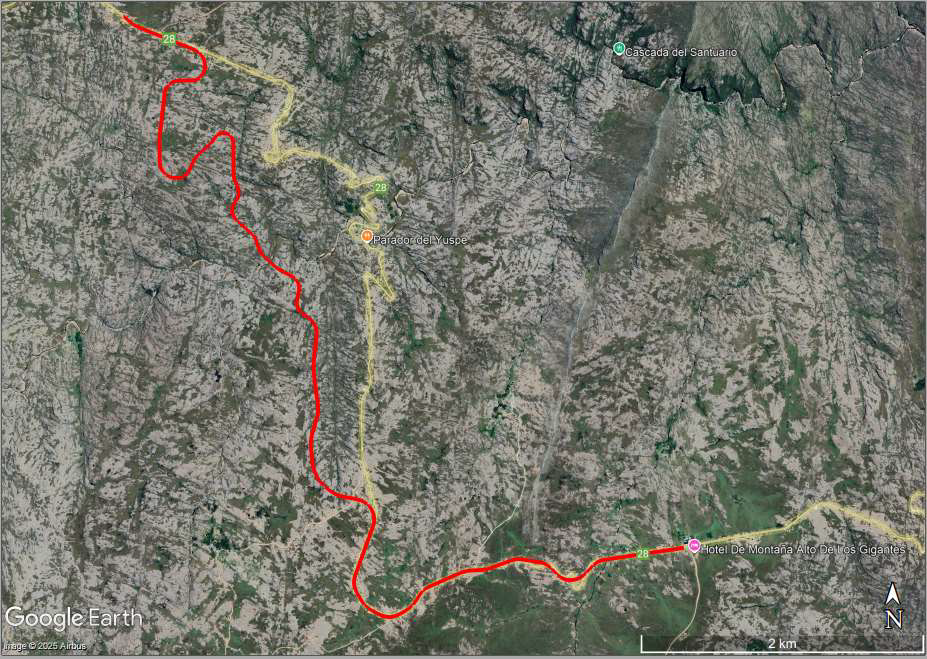

| Río Yuspe – río Guasta | 18 km | 24% (marzo ’26) | agosto 2027 |
| Río Guasta – Río Chaves | 10.75 km | Licitado | 24 meses |
| Río Chaves – Tala Cañada | 17.5 km | Licitado | 24 meses |
| Tala Cañada – Taninga | 13.2 km | Finalizado | diciembre 2025 |
Vemos entonces que el tramo inicial y final ya están listos desde hace pocos meses. Antes de terminar se licitaron los otros 5 tramos, todos los cuales tienen 24 meses de plazo. Los tres que van desde Tanti hacia Taninga han comenzado el segundo semestre del año pasado y por tanto finalizarían antes de que concluya 2027. Los porcentajes de avance corresponden a información brindada por el gobierno el 11 de marzo, y a una publicación de La Voz de fines de ese mes.

Los dos que restan hasta Tala Cañada en cambio aun no han comenzado, pero como sus licitaciones han sido a fines del año pasado, no deberían demorar más allá de este semestre, lo que implicaría su final para antes de junio de 2028.
Si los plazos previstos se cumplen, la temporada invernal de 2028 bien podría ser la inaugural para recorrer la Reserva Los Gigantes, el paraje San Jerónimo, la localidad de Tala Cañada y varios ríos como San Guillermo, Yuspe o Guasta por asfalto. El recorrido comienza a 900 msnm en Tanti, llega hasta 1850 y vuelve a descender hasta los 950 metros en Taninga.
Sobre este proyecto
Consiste en la pavimentación de un nuevo eje este-oeste en la provincia de Córdoba, que vincula Villa Carlos Paz con Taninga a través de la ruta provincial 28, formando un corredor alternativo al Camino de las Altas Cumbres que une Villa Carlos Paz con Mina Clavero.

En total son 7 tramos hechos cada uno en licitaciones diferentes, con un promedio de 13 km por tramo. El primero y el último se licitaron en 2022 y ya fueron finalizados; los otros 5, se licitaron en un ritmo frenético en 2025. Debido a que dos de ellos todavía no han comenzado en abril de 2026, y tienen un plazo de 24 meses, el plazo de finalización debería estar a mediados de año de 2028.
| Tramo | Longitud |
|---|---|
| Tanti – Reserva Cerro Blanco | 9.34 km |
| Reserva Cerro Blanco – Hotel El Alto | 13.6 km |
| Hotel El Alto – río Yuspe | 7.6 km |
| Río Yuspe – río Guasta | 18 km |
| Río Guasta – Río Chaves | 10.75 km |
| Río Chaves – Tala Cañada | 17.5 km |
| Tala Cañada – Taninga | 13.2 km |
Descripción

El paisaje es en general rocoso, con pendientes permanentes que en líneas generales aumentan desde los 900 msnm hasta los 1850 msnm, esto es algo menos que los 2200 msnm que alcanza.

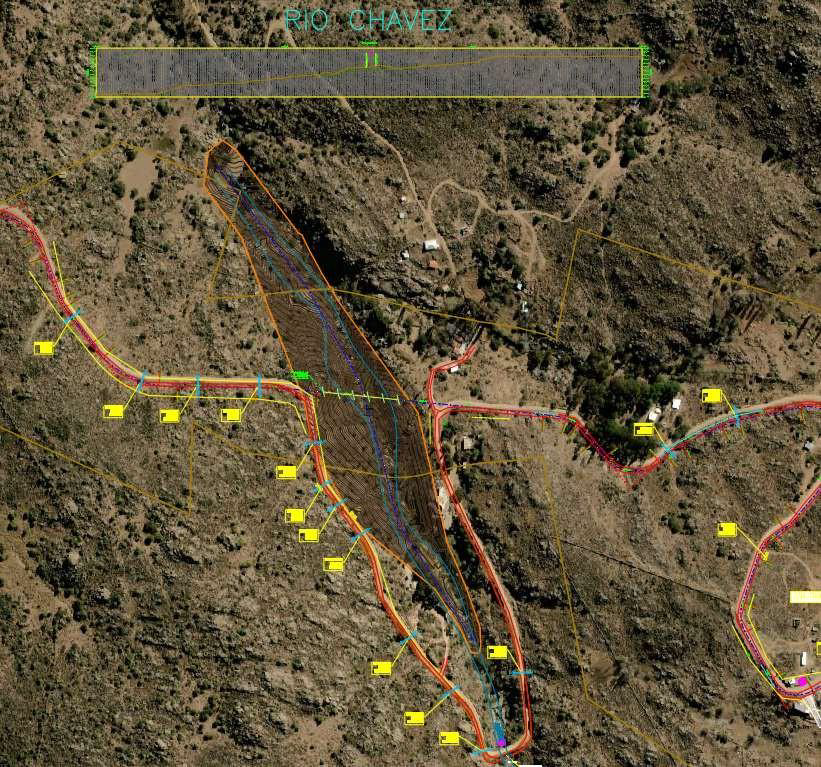

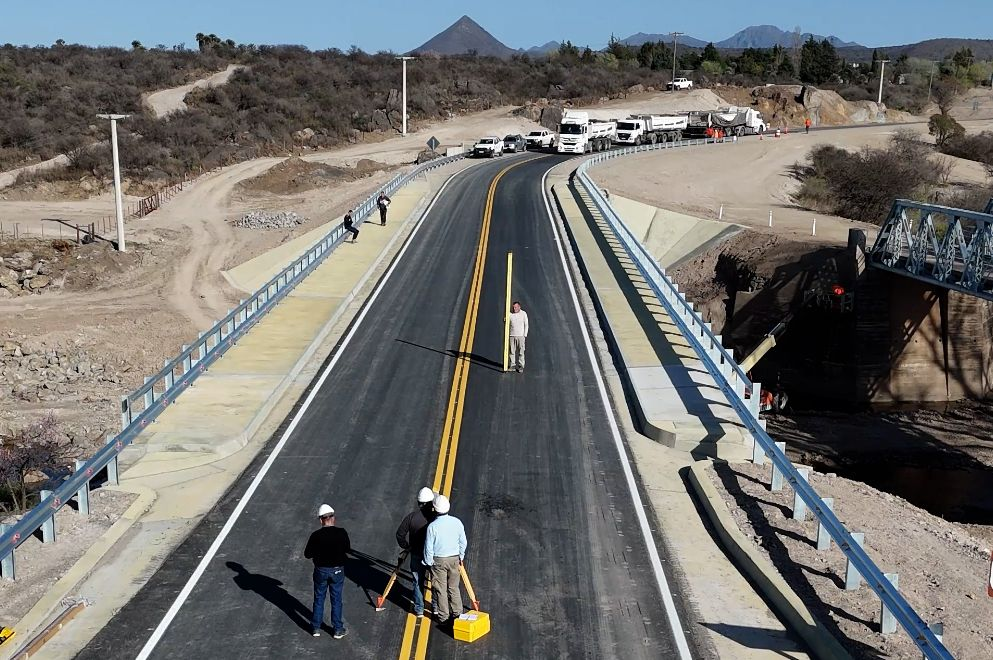

El paquete estructural es muy similar en todos los casos: calzada de 7.3 m, banquinas sin pavimentar, y una velocidad de diseño entre 50 y 60 km/h, con algunas curvas en las que baja a 40 km/h. Para lograr esto hubo que rectificar varias curvas cerradas, y en dos tramos (Hotel El Alto – río Yuspe y río Chaves), se cambió la ubicación de dos puentes y con ellos parte de la traza. El puente sobre el río Chaves esto implicó la eliminación de un rodeo y se acortó aproximadamente 1 km la distancia; en el puente sobre el río Yuspe la modificación de la traza alcanzó un tramo de 5 km. También se ensancharon todos los demás puentes desde los 6 m actuales hasta los 12 m.


La vía pasa en sus extremos por las áreas urbanizadas de Taninga y Tanti, y en el medio por el pueblo de Tala Cañada y el paraje San Jerónimo. En todos ellos hubo adaptaciones urbanas para la calzada.
Impacto
Es una ruta trascendental. Incorpora un camino paisaje turísticamente atractivo, con acceso a la Reserva Los Gigantes, y a pueblos como Tala Cañada. Evita además el acceso a la congestionada ruta de Traslasierra cuando el objetivo es dirigirse desde Córdoba hacia los túneles.
