Pavimentación: RP28 (Córdoba) entre los ríos Guasta y Yuspe
Pavimentación de la ruta provincial 28 de Córdoa entre el río Guasta y un punto ubicado 1 kilómetro antes del puente sobre el río Yuspe.
Longitud: 18 km
Pliegos de licitación
2024/000152 de la Agencia Córdoba de Inversiones y Financiamiento
Consiste en la pavimentación de 18 km de la ruta provincial 28 de Córdoba, entre las cabeceras del puente sobre el río Guasta y un punto situado a aproximadamente 900 metros antes del puente sobre el río Yuspe.

El camino actual es enripiado y de escaso ancho, presenta una configuración irregular que requiere diversas mejoras. En varias zonas de pendientes pronunciadas, las curvas tienen radios menores a 20 m, mientras que existen curvas innecesariamente sinuosas.

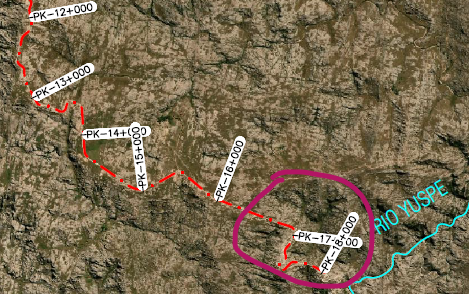

Hay una inconsistencia en el proyecto comparado al del tramo río Yuspe – Hotel El Alto. Según este último, la traza presenta una variante que concluye aproximadamente en la progresiva 16+350. Según los planos de este pliego dicha variante no existe. Los 1700 m desde allí hasta el final de este proyecto, que incluyen incluso rectificaciones de curva, no deberían realizarse de concretarse dicha variante.

Descripción

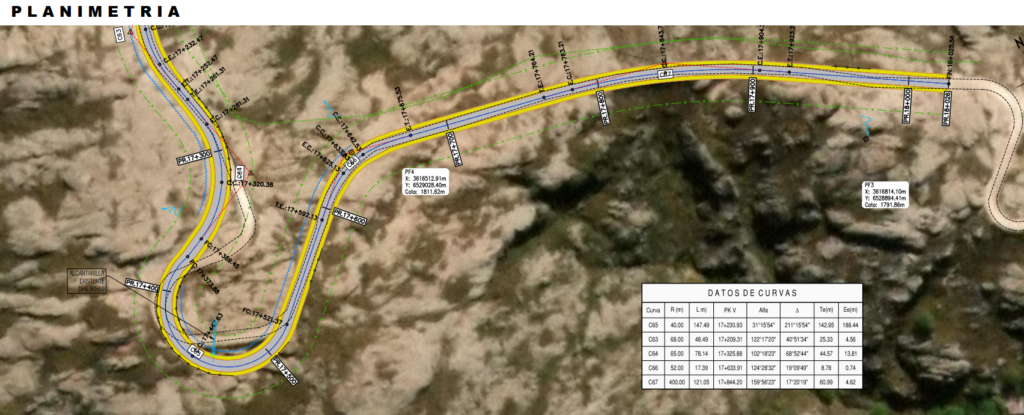

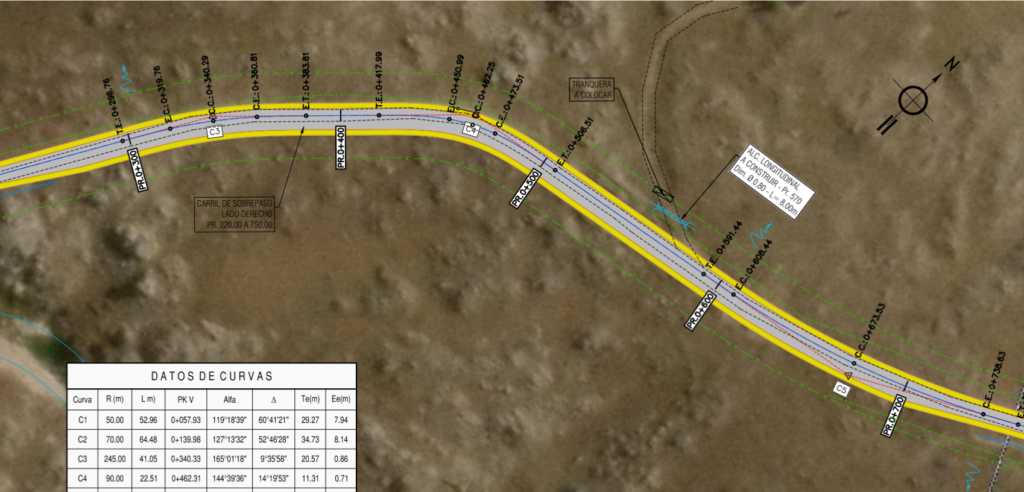

La traza del proyecto sigue en general el camino existente, y se rectifican curvas de forma tal de mantener una velocidad de entre 40 km/h y 50 km/h. El diseño geométrico es compatible con las características del terreno y las curvas proyectadas tienen radios superiores a 50 metros (excepcionalmente de 40 metros) y espirales de transición. Se agregan a la vía proyectada cuatro tramos de sobrepaso (dos en cada sentido) de 600m de longitud aproximadamente en las trepadas más pronunciadas. La zona de camino se extenderá a 40 metros, centrados en la traza del proyecto para toda la longitud del tramo.

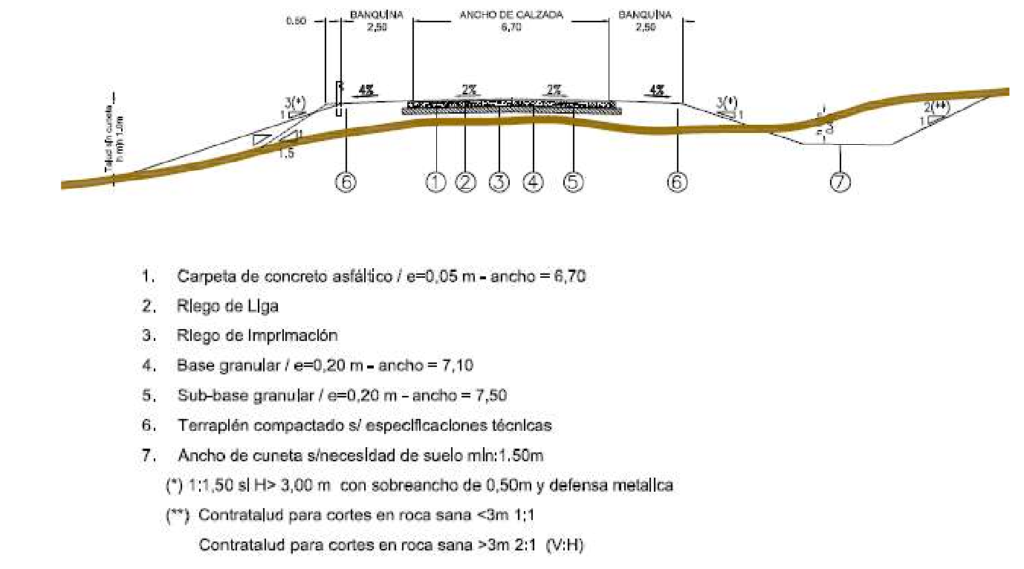

El perfil tipo tiene un ancho de calzada pavimentada de 6.70 m y banquinas sin pavimentar de 2.5 m, con una pendiente transversal del 4%, logrando un ancho total de 11.70 m. La carpeta asfáltica tendrá 5 cm de espesor, y tanto la base granular como la sub-base granular serán de 20 cm cada una.

Desagües
El sistema pluvial está compuesto por una serie de cunetas longitudinales que captan los escurrimientos de las cuencas de aporte y de la calzada y los conducen hasta los puntos de descarga o alcantarillas de cruce transversal. Se calcularon los caudales pico generados por cada una de las cuencas de aporte correspondientes a periodos de recurrencia de 25 y 50 años. Para el diseño de las cunetas se adoptó un evento de 25 años de recurrencia y para las alcantarillas transversales el evento de 50 años de recurrencia.
Carriles de sobrepaso
Tendrán 500 metros aproximadamente. El primero en sentido hacia el este está entre las progresiavs 0.22 y 0.75. El segundo entre 5.265 y 5.865. Del lado contrario está entre las progresivas 13.825 y 14.345. El último en 16.6 y 17.1.
