El Camino del 72 (camino provincial 015-04) es una vía rural en el Partido de Cañuelas que vincula la RN3 en Cañuelas con la RP215 en Gobernador Udaondo, totalizando 28.43 km.

Licitación

Se realizó bajo el identificador 85/2021 de la Dirección Nacional de Vialidad. La adjudicación se realizó en noviembre de 2022.

Descripción

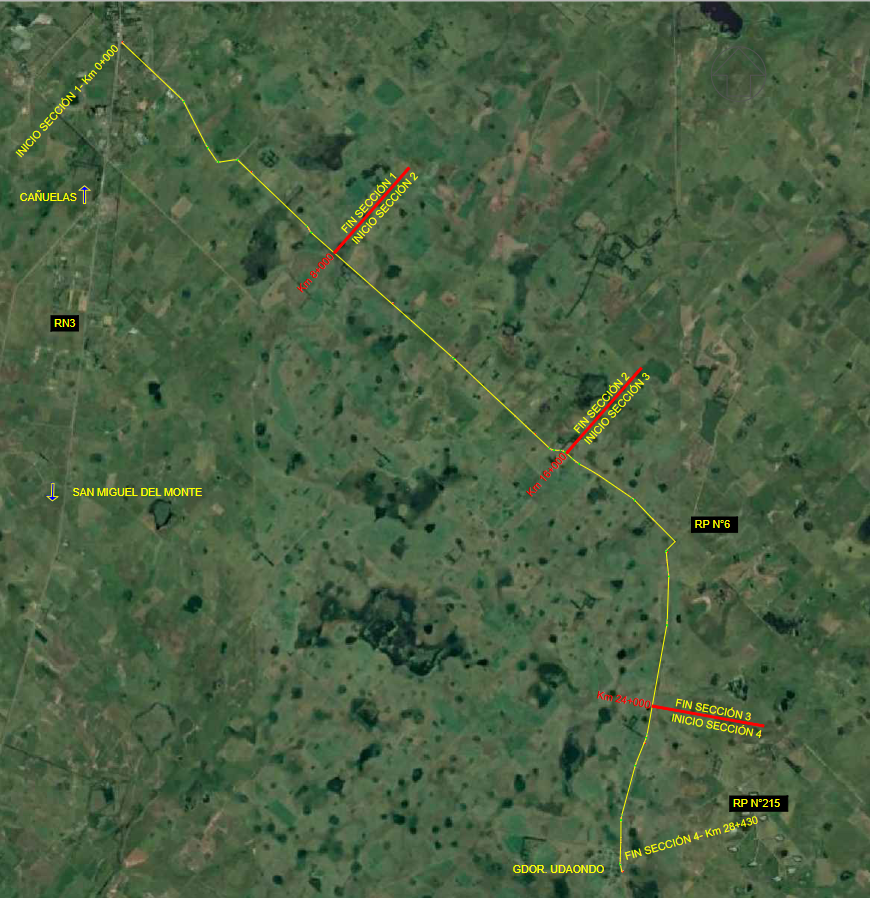

Se dividió en cuatro secciones de 8 km cada una, a excepción de la última que tiene 4.3 km.

La calzada tendrá 6.00 m de ancho de concreto asfaltico con una pendiente transversal del 2% hacia el borde exterior. Las banquinas serán de 1.5 m de ancho.

Cronología

El proyecto se anunció en septiembre de 2021. En enero de 2022 ya se confirmó un crédito del BID para financiar la obra, y se llamó a audiencia pública en diciembre del año siguiente. Las obras comenzaron en abril de 2023, y tenían un plazo previsto de 10 meses. Hasta agosto al menos siguió en ejecución, pero como todas las obras con financiamiento internacional quedaron paralizadas con la asunción de Milei.

En septiembre de 2024 se informó que se retomaban los trabajos, que llevaban un avance del 40%. MapaInversiones tenía un avance registrado del 68.88% a fines de febrero de 2025.
