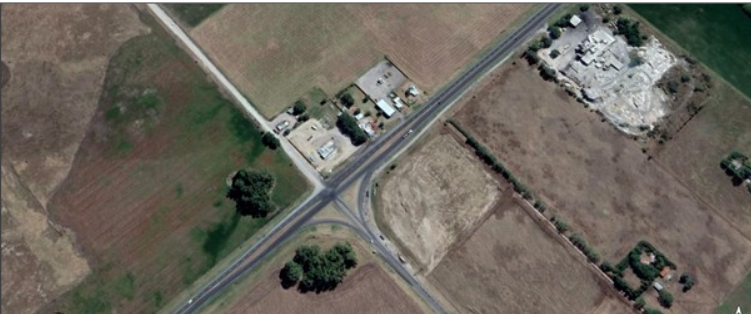

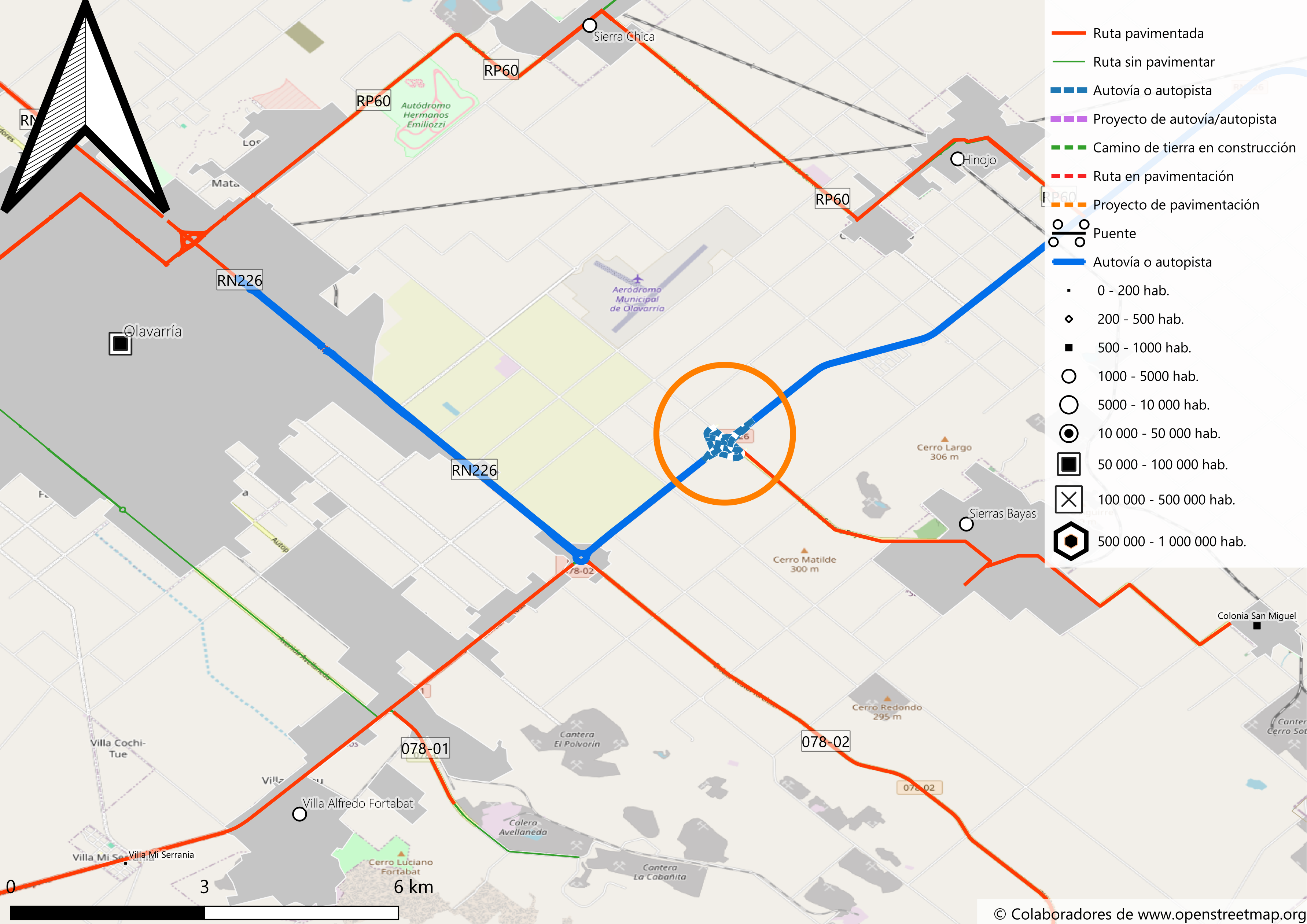

Corresponde a la construcción de un intercambiador sobre la autovía de la RN226 en el acceso a Sierras Bayas, a 3 km del acceso a Olavarría. La localidad de Sierras Bayas tenía casi 4 mil habitantes en 2022, su traza urbana dista 3300 m de la RN226, y queda de paso a canteras de donde se extrae materia prima para el cemento.

El TMDA en la zona supera los 11 mil, lo que hace necesario resolver los cruces a nivel mediante intersecciones en distinto nivel, como es este caso.

Licitación
Se realizó bajo el número 28/2021 de Vialidad Nacional, con un plazo de obra de 18 meses. La información del pliego se puede encontrar en la web de Contratar.
Descripción

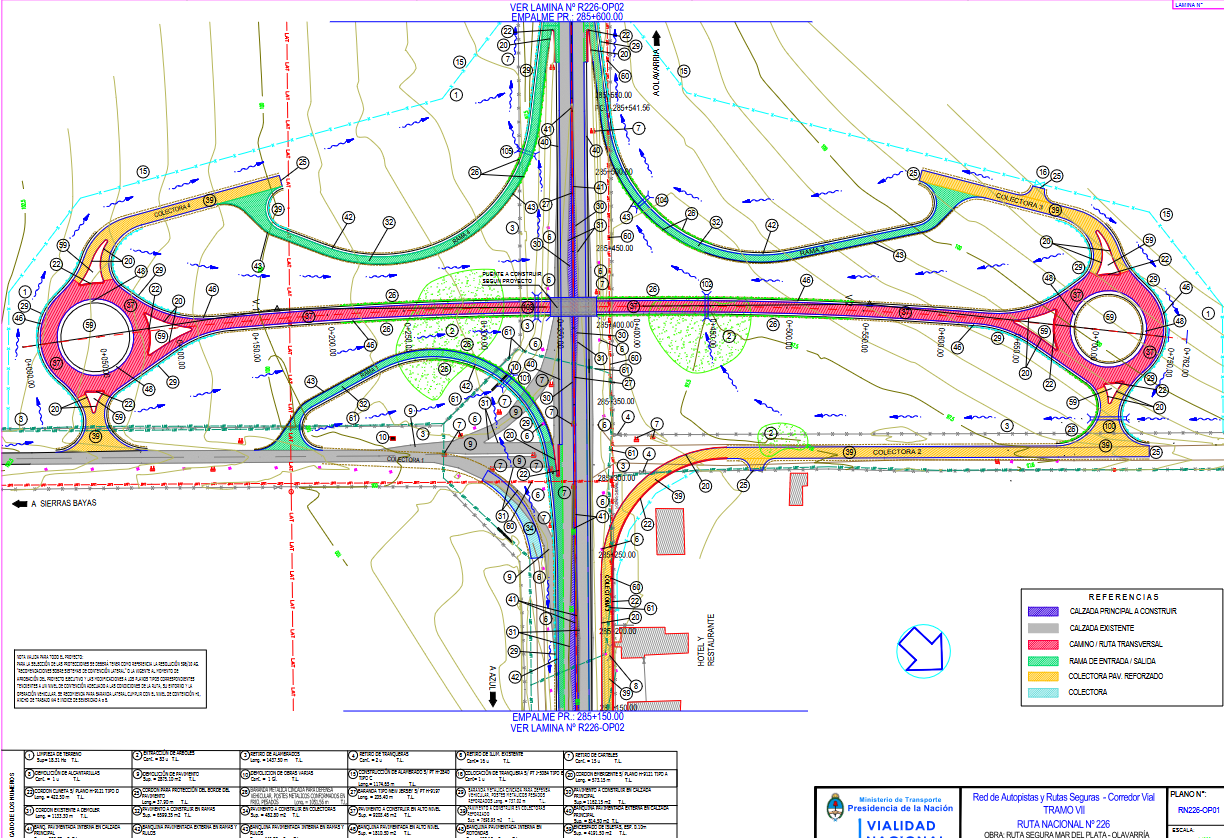

Se plantea como solución un distribuidor tipo diamante con pesas, en alto nivel; la obra se emplaza al suroeste del actual camino de acceso a la localidad de Sierras Bayas con el fin de no afectar las edificaciones existentes. La longitud del camino transversal es de 762.42 m y se optó por un puente, que responde a la tipología de “Puente Viga”.

Las rotondas laterales tienen 50 m de diámetros con banquinas internas y externas pavimentadas.
El desagüe general de la zona es de sur a noreste, en dirección al arroyo Hinojo desde las sierras, en cambio el escurrimiento local del distribuidor se dirige hacia el oeste a una alcantarilla existente en la calzada principal en el Km 286+054.50 mediante cunetas laterales de tierra y alcantarillas ya que en la zona existe un bajo que es necesario desaguar.
Cronología
Se adjudicó la obra en mayo de 2022. En agosto de 2023 estaba en obras, y así estuvo al menos hasta noviembre. Con la asunción de Milei, la obra se paralizó. Según MapaInversiones, en febrero de 2025 tenía un avance del 12.76%.
