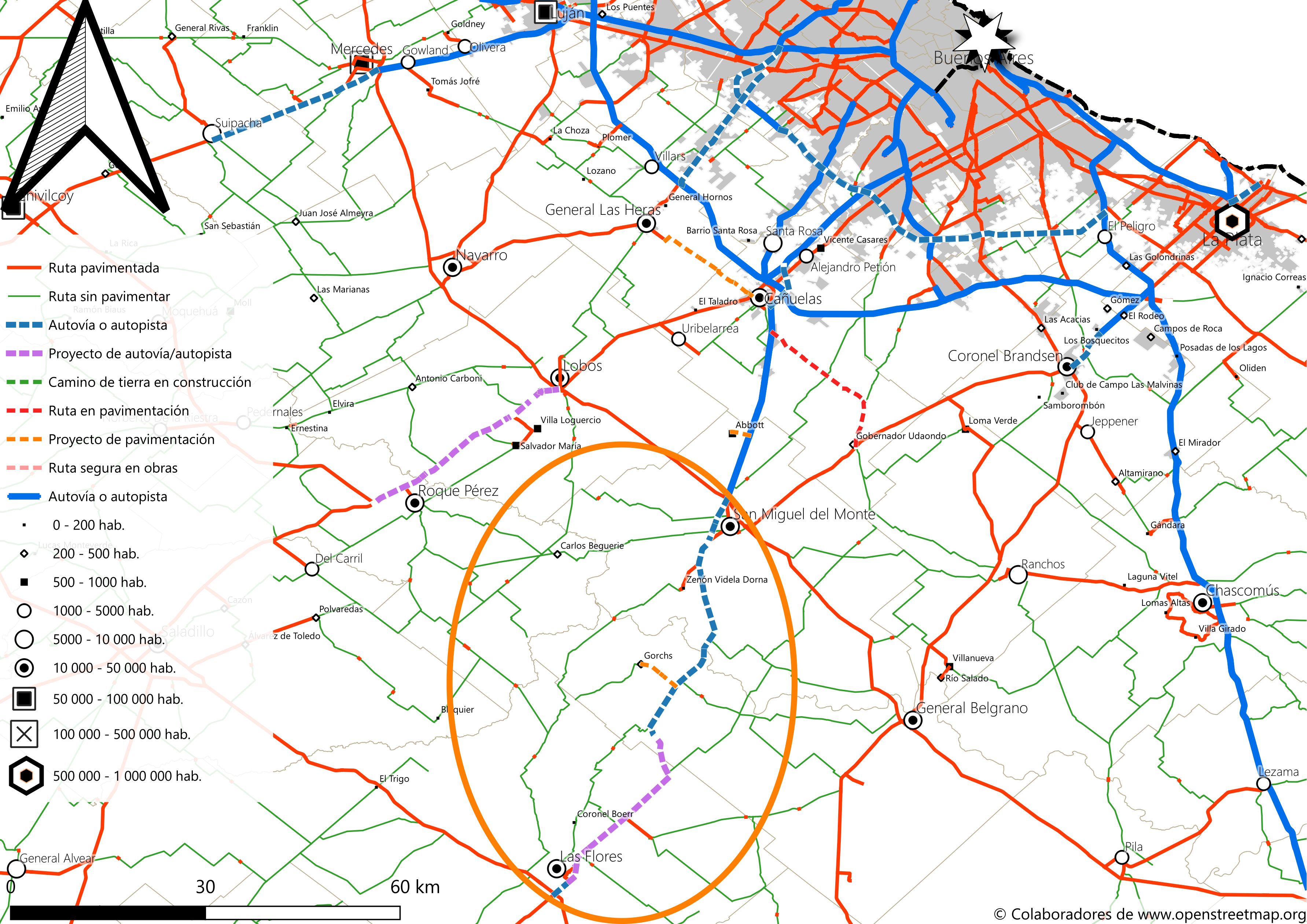

El proyecto de convertir en autopista la RN3 entre Monte y Las Flores es una prolongación de la existente hasta Cañuelas. Son un total de 87 km, lo que casi duplicaría la extensión actual.
El TMDA medido en ese sector alcanzó los 8100, pero esto no considera los sectores urbanos de Monte ni Flores, donde hay previstas variantes. En total el proyecto se dividió en 5 segmentos de longitud variable y en distintos estadíos de ejecución.

Variante San Miguel del Monte
Son 8.7 km que rodean a Monte por el oeste, entre la RP41 y el arroyo California. A febrero de 2025 estaba paralizada con un avance del 4%. Aquí más información.
Monte – Gorchs
Son 26.22 km entre el arroyo California y el acceso a Gorchs. A febrero de 2025 estaba en obras con un avance del 23%. Aquí más información.
Gorchs – Las Flores
Son 43 km entre el acceso a Gorchs y el inicio de la variante Las Flores. No fue licitada. Aquí más información.
Variante Las Flores
Son 3.3 km desde la última curva del acceso norte a Las Flores hasta el cruce con la primera curva en el acceso desde el sur. Aquí más información.
Variante Las Flores – RP30
Son 3.2 km desde el fin de la variante Las Flores hasta la RP30. Aquí más información.
