Longitud
4.6 km

Tipo
Pavimentación

Finalización
octubre 2023

Estado
Finalizada

Pliegos

Sin datos

Tramos

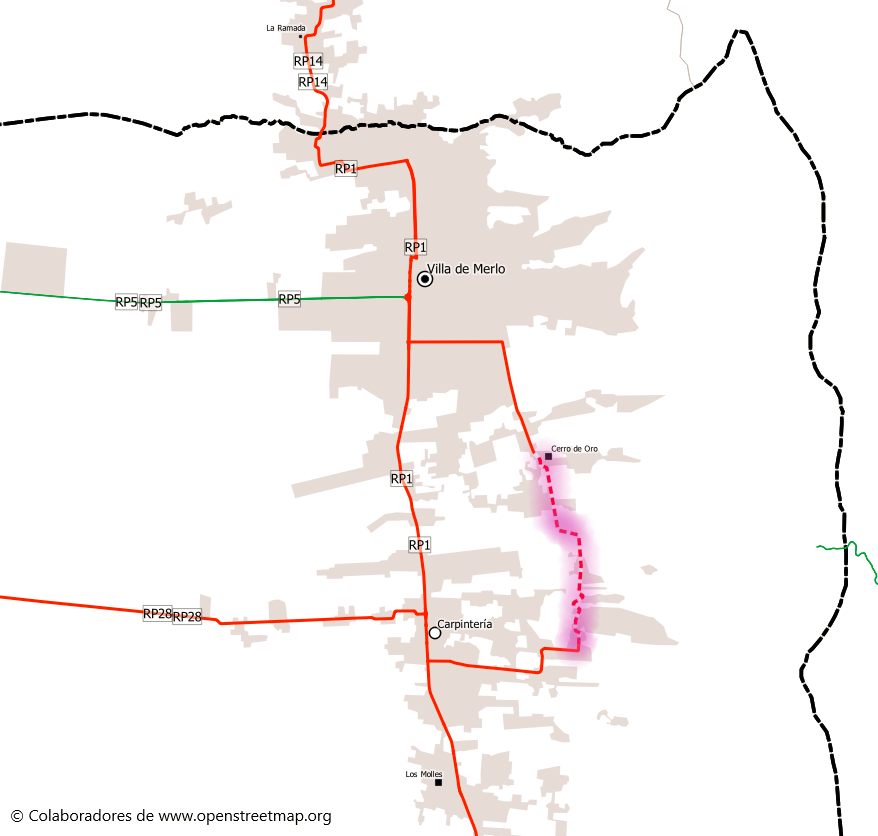

  • Tramo único: Cerro de Oro Carpintería

Cerro de Oro es una pequeña localidad dentro del municipio de Merlo, recostada contra los cerros. Como se puede apreciar en el mapa las localidades ubicadas sobre la RP1 tienden a formar una única mancha urbana (que llega incluso a la Provincia de Córdoba) desde Merlo hacia el sur, siendo Carpintería la localidad contigua. Cerro de Oro tiene su acceso pavimentado desde Merlo, pero tiene además como comunicación con Carpintería a través de la ruta provincial 1D que bordea el pie de las sierras.

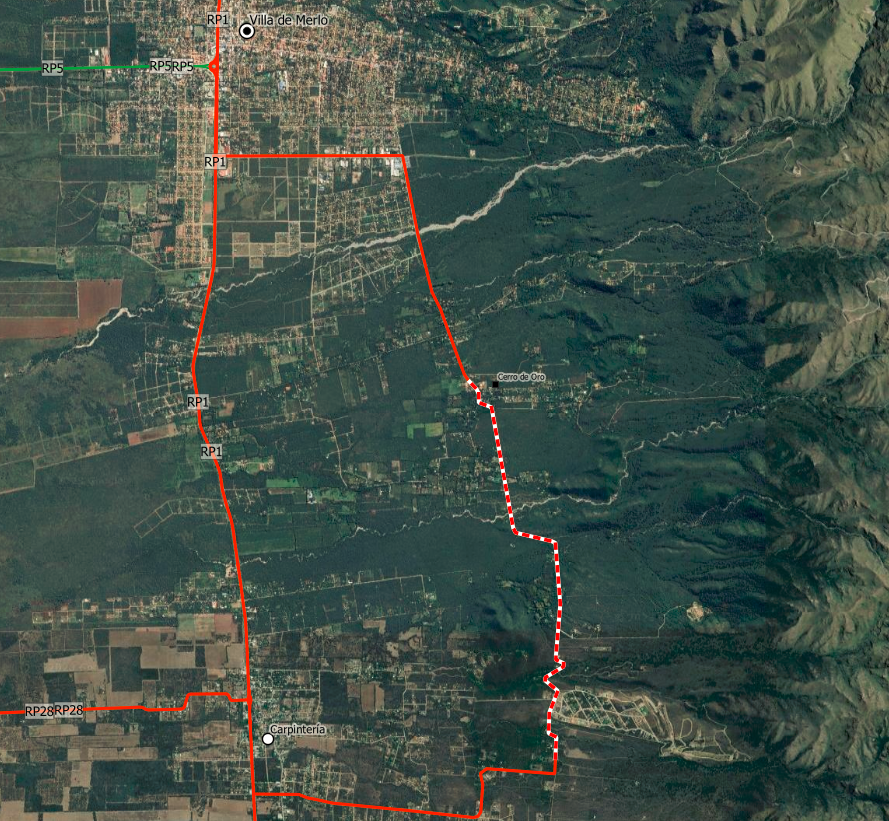

Imagen satelital de Merlo, Carpintería y Cerro de Oro

Dicha ruta es la que cambiará su aspecto polvoriento por el hormigonado, con el cual se beneficia no solamente la localidad mencionada sino las urbanizaciones que se desarrollan en Carpintería en los faldeos de las sierras. Es además el acceso al Monasterio de Belén, uno de los principales atractivos turísticos de la zona. Por último, se espera que descomprima la congestionada ruta 1.

Camino antes de la pavimentación
Monasterio de Belén

Características

Tiene una extensión de 4.6 km. La obra incluye la construcción de cordón cuneta y vereda en ambos laterales, badenes de hormigón en zona de arroyos, gaviones de protección y demarcación.

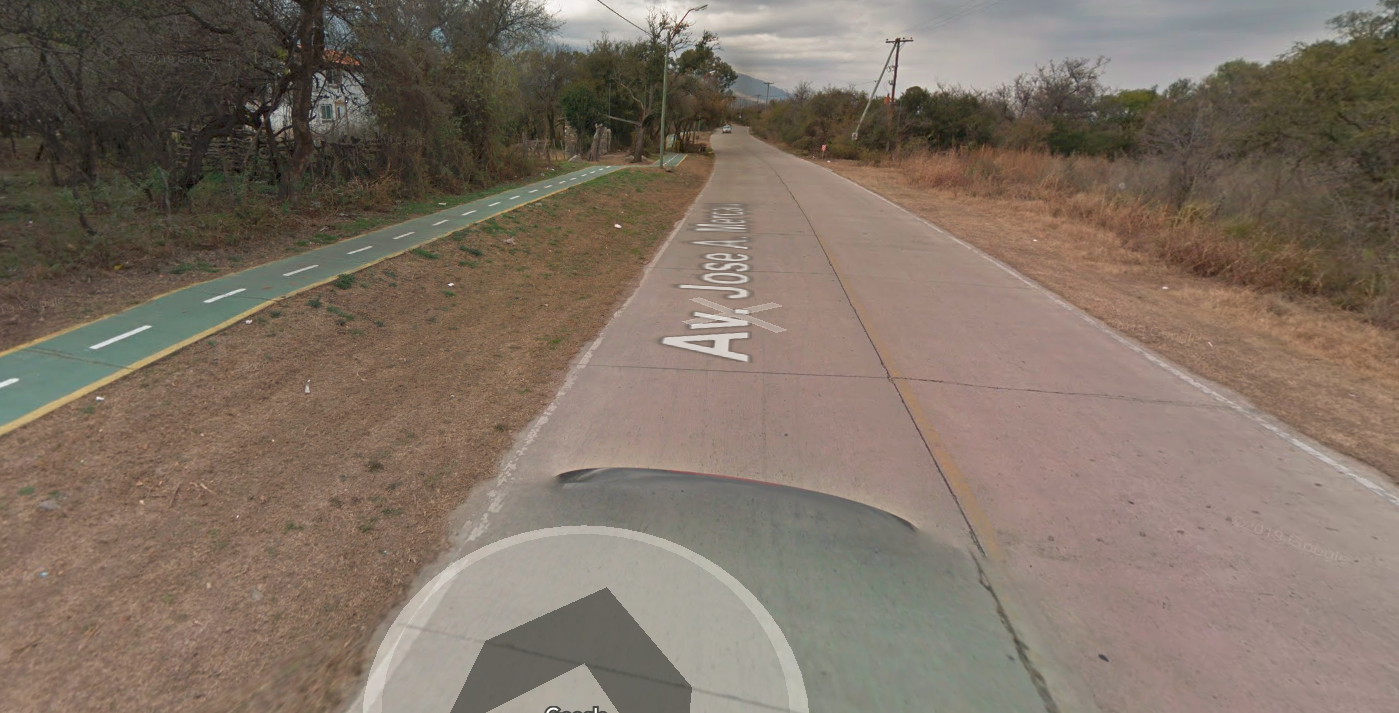

RP1D desde Merlo hacia Carpintería

Cronología

En agosto de 2022 se mencionó la concreción de este recorrido dando detalles sobre la obra. En febrero de 2023 se dio inicio a la construcción y un plazo de 210 días, con lo que se presume que debería terminar en septiembre del mismo año. En abril ya llevaba un 30% de avance. En junio alcanzó un 75% de avance, indicándose que restaba completar el último tramo y terminar de construir las veredas a ambos lados del camino. En agosto un medio local entrevistó a vecinos que manifestaban su beneplácito por el avance. A mediados de agosto se informó que se entraba en la última fase, con preparación de suelo de un sector y el hormigón casi terminado.

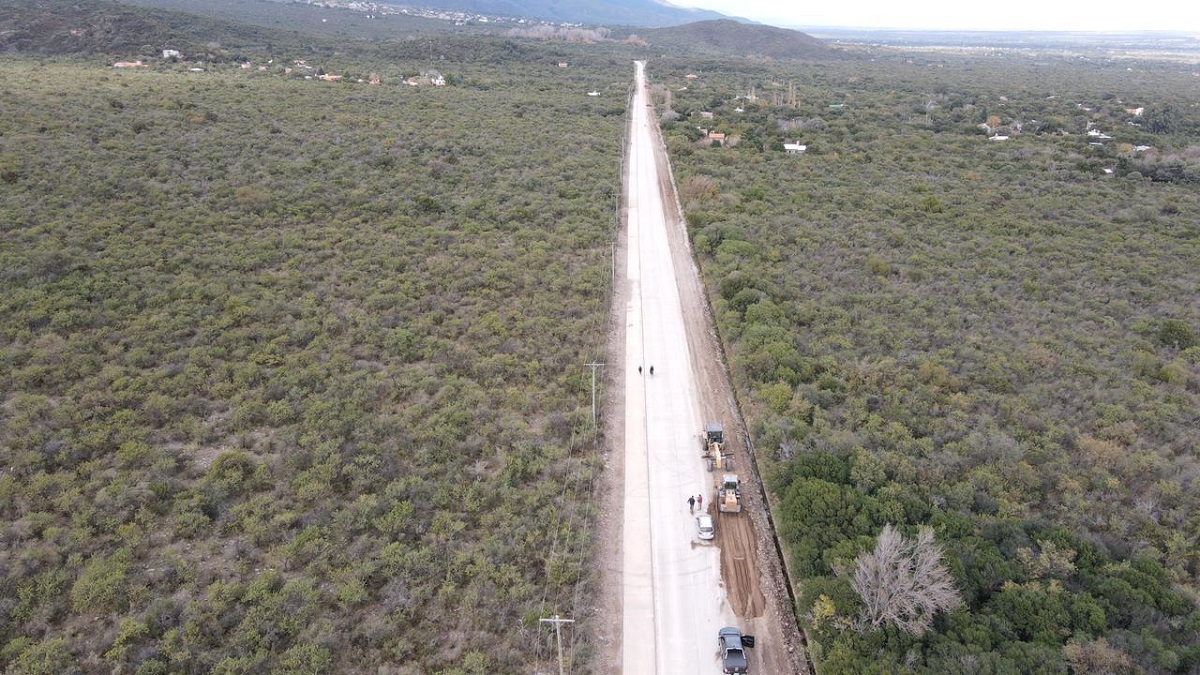

Construcción de la ruta. Foto de Agencia San Luis.

El 24 de octubre la pavimentación había sido finalizada, así como también las veredas. Solo restaba completar la demarcación horizontal y señalética.
