Autopista – RN34 entre RN66 y San Pedro de Jujuy
Duplicación de calzada en formato autopista de la ruta nacional 34 desde la RN66 hasta el acceso norte a San Pedro de Jujuy.
Longitud: 22.7 km
Pliegos de licitación
Consiste en la duplicación de calzada con formato de autopista en la traza actual de la RN34 desde la RN66 hasta el acceso norte a San Pedro de Jujuy. De esta manera, vincula San Salvador de Jujuy con la principal ciudad del interior jujeño, especialmente si se termina el proyecto trunco de los 10 km de autopista que faltan en la ruta 66. Por su parte, el tramo desde el límite con Jujuy hasta la RN66 se encontraba también con sus obras en ejecución pero de muy lenta ejecución.
Características de la obra
El plazo de la obra es de 32 meses, la primer noticia sobre el inicio de obra es de julio de 2023, pero no había al momento de la redacción de esta nota un documento oficial con el inicio de obra. Bajo esta permisa el plazo teórico máximo de culminación es marzo de 2026.

Se inicia con progresiva 0+000 a unos 800 m de la intersección con la RN 66 que se desprende en dirección a la ciudad de Jujuy. Finaliza, con progresiva 22+700.01 luego de transponer el distribuidor proyectado en la intersección con el Acceso Norte a San Pedro. La longitud total del tramo es de 22 700.01 m.

Se trata de una autopista con control total de accesos. Incluye obras básicas, calzadas principales y colectoras pavimentadas, alcantarillas y obras de desagüe, puentes y muros de sostenimiento, señalización horizontal y vertical, iluminación y forestación.

Puente sobre el río Grande

Un aspecto importante es el puente sobre el río Grande, el cual se ensanchará considerablemente, se ensanchará el puente actual que servirá de vía descendente, y se construirá uno nuevo para la vía ascendente.

Para la calzada descendente deberá demolerse un sector de la superestructura del puente actual, a nivel de la unión entre la viga extrema lado aguas abajo y la losa que materializa la vereda peatonal. Preservando la armadura emergente de la mencionada viga, se vinculará a la misma la nueva losa de calzada. El ensanche poseerá un ancho de aproximadamente 7.00 m, que sumados a los casi 10.00 m que quedarán en servicio del puente existe, determinará un ancho total de estructura de algo más de 17.00 m. El puente resultante poseerá tres trochas de 3.65 m, una banquina externa de 2.50 m, una interna de 1.00 m y una vereda peatonal en el borde externo. En el borde interno, se dispondrá de un cordón guardarrueda, en el cual se fijará una defensa metálica vehicular.
El puente descendente tendrá tres trochas de 3.65 m, una banquina externa de 2.50 m, una interna de 1.00 m y una vereda peatonal en el borde externo. Cabe destacar que la vereda proyectada (resultante del lado aguas abajo del emplazamiento) poseerá un ancho mayor al típico en razón de la existencia de un balneario ubicado en la margen izquierda del río.
Otros cruces
Tendrá en total 11 puentes para sortear calles existentes y 1 para el paso sobre el ferrocarril. 2 puentes serán en bajo nivel y los restantes sobre nivel. El más complejo de todos es el cruce con RP56 (que vincula con un grupo de localidades sobre el río Grande, prácticamente paralelo a RN34 y donde también la caña de azúcar es la actividad principal), del tipo diamante con pesas. La forma de diamante es intuitiva por el las calles curvas que comunican cada segmento de la ruta con el segmento a su derecha. Las «pesas» se refiere a las rotondas ubicadas en los extremos del «diamante» sobre la ruta menor, las cuales permiten incorporarse al segmento ubicado a la la izquierda del segmento origen.

El otro cruce complejo es el de la RP1, la cual nace en este cruce, por lo que solo debe resolverse el cruce hacia un lado, el este. Será del tipo trompeta, es decir, que en uno de los cruces se puede incorporar a la izquierda sin cruzarse con vehículos circulando en otro sentido, particularmente para quienes vienen con sentido norte – sur por RN34 y desean ingresar a la RP1. Esto dibuja una forma de trompeta en el cruce.

Los restantes cruces son 4 del tipo diamante, en el cruce con colectoras, el acceso al autódromo, el acceso a la localidad de Barro Negro y el ingreso a la terminal de ómnibus por la calle Los Claveles. Además hay 4 cruces sin ramas, 2 para calles de servicio para zona de cultivos, uno para una colectora en la zona urbana de San Pedro y un último para el acceso al basural. A esto se suma un cruce «rotacional elevado» en el acceso norte a San Pedro. Este último se asemeja a un cruce tipo diamante manteniendo la rotonda existente que permitirá derivar el tránsito hacia y desde San Pedro.

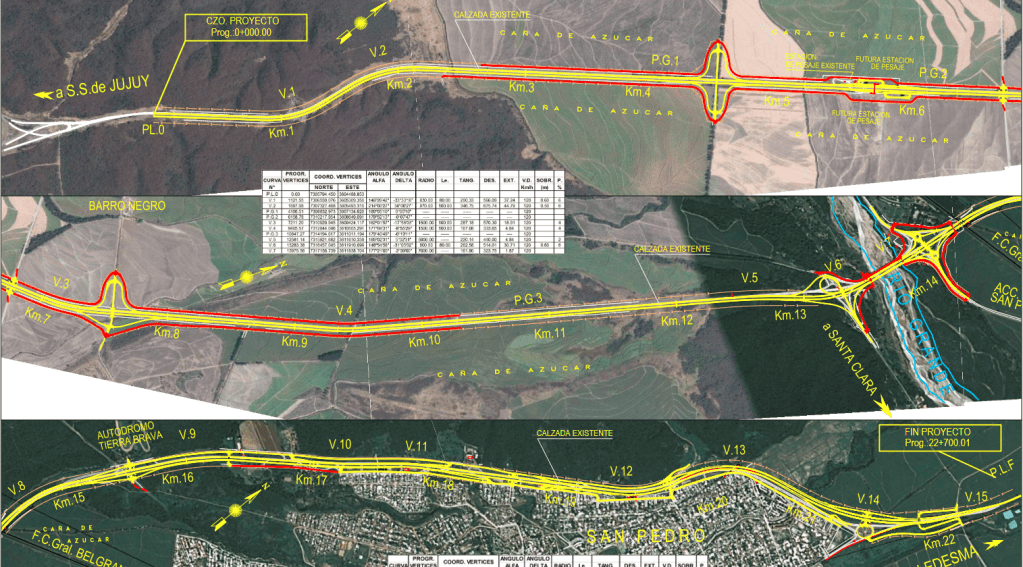

Lista de puentes

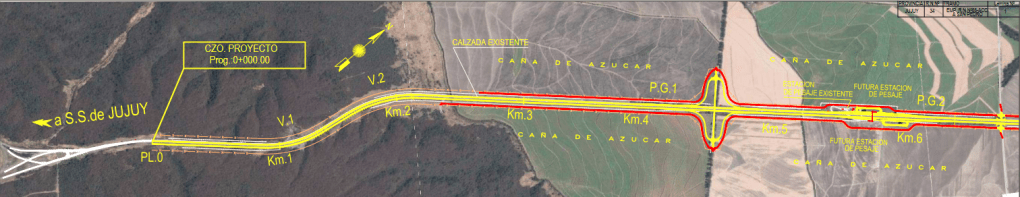

Alto nivel calle vecinal (diamante): 4+498.34
Alto nivel cruce cañero (sin ramas): 6+748

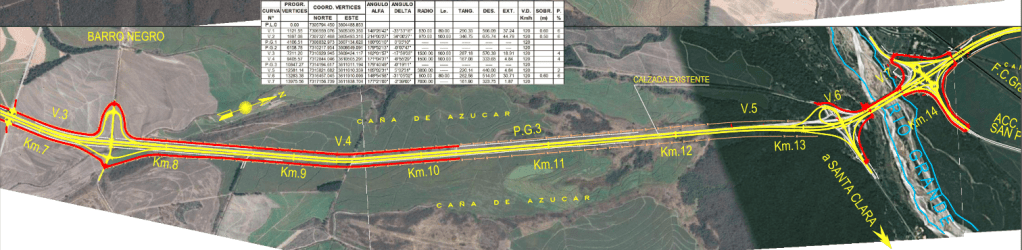

Bajo nivel acceso a Barro Negro (diamante): 7+567.77

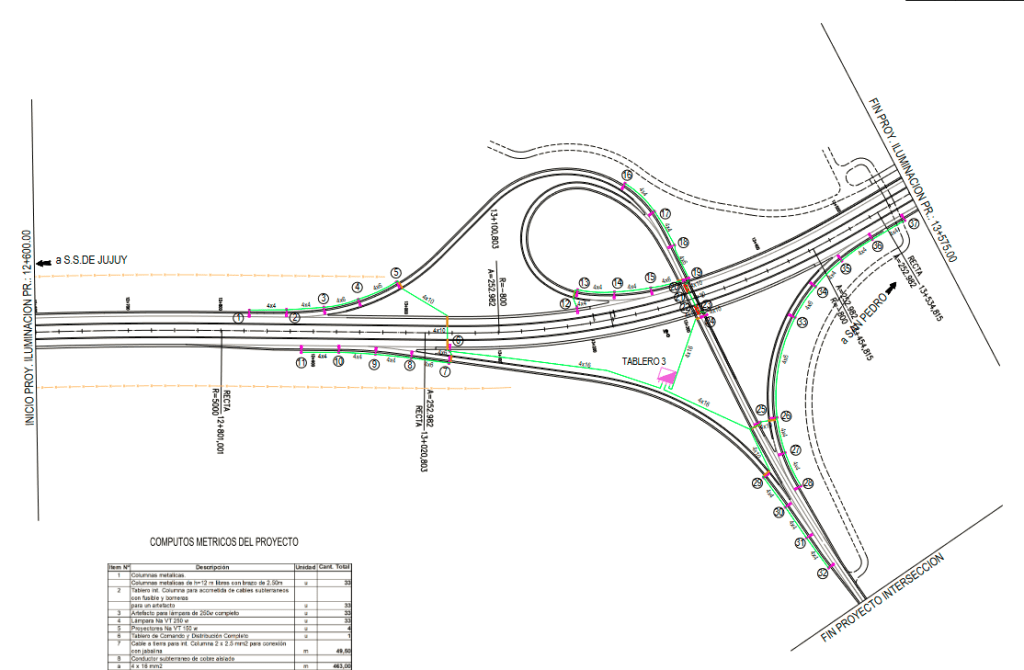

Alto nivel RP Nº 1 (trompeta): 13+312.99

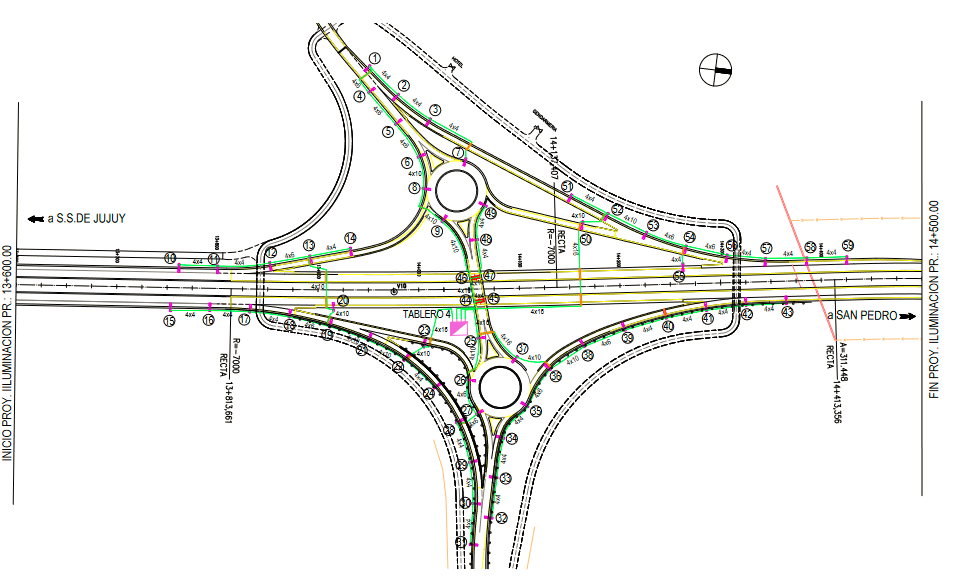

Bajo nivel RP Nº 56 – Acceso Sur a San Pedro (diamante con pesas): 14+058.59
Alto nivel cruce ferrocarril: 14+393.98
Alto nivel Acceso Autódromo (diamante):15+555.60

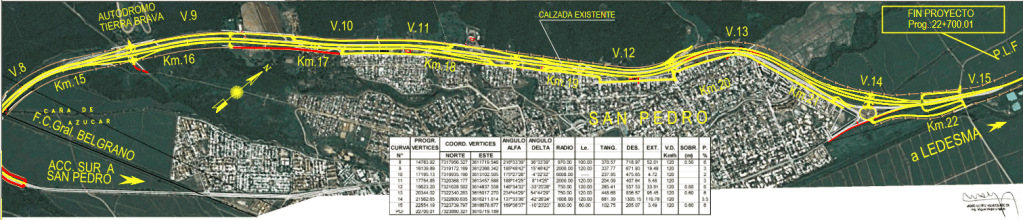

Alto nivel colectora cruce existente: 16+332
Alto nivel nuevo acceso a San Pedro (diamante): 18+568.79
Alto nivel acceso a basural (cruce sin ramas): 19+803.78

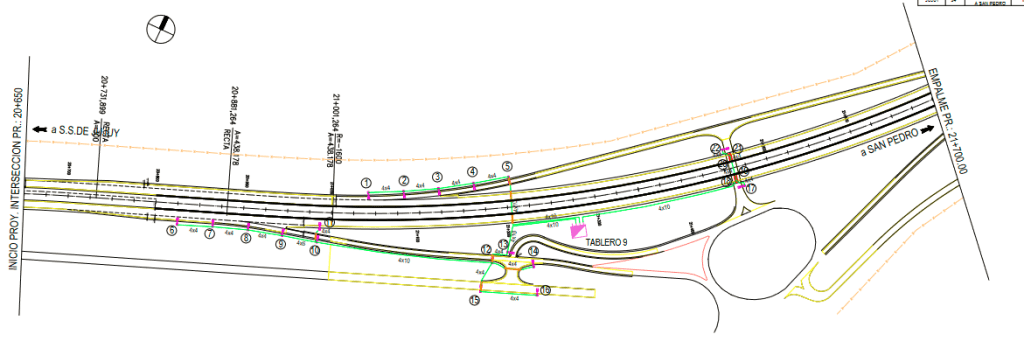

Alto nivel acceso norte a San Pedro (rotacional elevado): 21+460.53
Alto nivel cruce cañero (cruce sin ramas): 21+875
Colectoras
En general se construirán colectoras enripiadas, en el siguiente esquema están resaltadas en rojo. Además hay colectoras pavimentadas en el área urbana de San Pedro, más extensas del lado izquierdo que el derecho, alcanzando en la primera un establecimiento policial. Las colectoras pavimentadas tendrán 7.8 m de ancho en zona urbana con cordón cuneta y 7 m de ancho sin cordón en zona rural.

Cronología
La licitación inició en mayo de 2021, con financiamiento de un crédito del Banco Mundial. Sucesivas prórrogas lo llevaron desde junio del mismo año hasta una apertura efectivizada en noviembre. En enero de 2022 ya circulaban noticias pesimistas, que ponían en dudas su arranque en dicho año.
En septiembre de 2022 se adjudicó el contrato a la empresa Chediack. El intendente de San Pedro anunció en noviembre que la obra comenzaría en diciembre, algo que finalmente no se concretó cumpliendo los pronósticos pesimistas de enero.
En esos meses la relación entre los gobiernos nacional y provincial (de distinto signo político) se quebró. Las noticias comenzaron a alternarse según la identificación de cada medio, en marzo por ejemplo podíamos leer que la obra ya estaba por comenzar. A mediados de abril mientras enumeraba los inconvenientes por desviós transitorios en obras inconclusas de otros tramos de la RN34 en Jujuy, el Ministro de Infraestructura jujeño consideró que si iba a quedar a medias preferiría que el sector hasta San Pedro ni comience. A fines de abril el gobierno provincial comenzó con «artillería pesada», incluyendo un cartel acusando discriminación del gobierno nacional, y una supuesta presión para liberar a Milagro Sala. El cartel tiene los colores y el símbolo con el que se identifica el gobierno provincial de Morales. También pidieron a la justicia que intervenga. Las palabras del gobierno eran elocuentes «estamos hartos». El sitio JujuyAlMomento intentaba un día después pararse en una posición neutral: recordaba que las obras también habían estado paralizadas durante la gestión de Macri en el que Morales era gobernador y ambos estamentos estaban alineados políticamente, pero reconocía que con el cambio de gobierno los envíos de fondos desde Nación habían caído considerablemente.

En junio y julio una serie de cortes y conflictos desatados por la oposición de un sector al cambio de Constitución en Jujuy hacían pensar que la relación seguía tirante. Sin embargo a mediados de julio una noticia del portal oficial informaba el comienzo de las obras.
