Pavimentación – RP30 entre Colonias Unidas y Laguna Limpia

Pavimentación de la RP30 desde Colonias Unidas hasta Laguna Limpia, pasando por Ciervo Petiso.

Longitud: 25.6 km

Rutas RP30 (Chaco)
Regiones Chaco
Finalización prevista 15/05/2026
Estado:
En obras
Desde: enero 2022
0%

Pliegos de licitación

263/2022

De acuerdo a una comunicación del gobierno provincial, la ejecución de la ruta provincial 30 culminaría a mediados de mayo de 2026. El avance es del 38% en el puente sobre el río El Asustado, los sectores urbanos de Colonias Unidas y Ciervo Petiso, y un 64.4% en «la excavación no clasificada» del sector rural, que estimo quisieron decir es el avance del sector rural en su totalidad, dado el corto plazo que se estima para terminarla en una obra que debía culminarse en 18 meses según el pliego de licitación.

Sobre este proyecto

Consiste en la pavimentación de la ruta provincial 30 desde Colonia Unidas hasta Laguna Limpia, pasando por Ciervo Petiso.

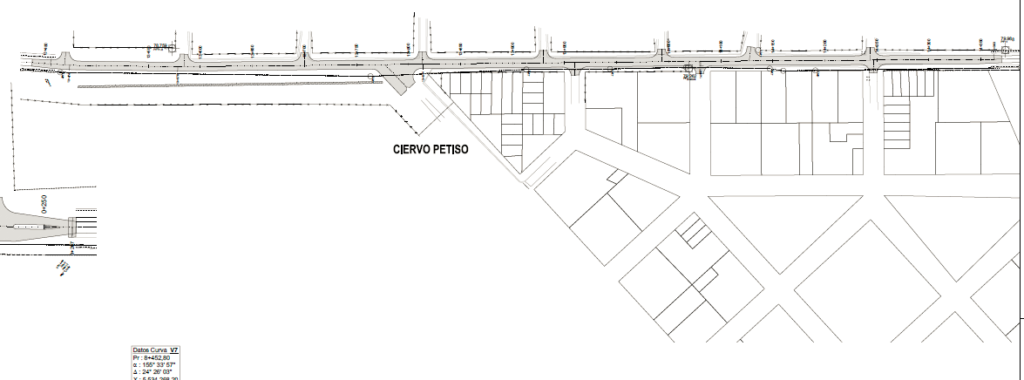

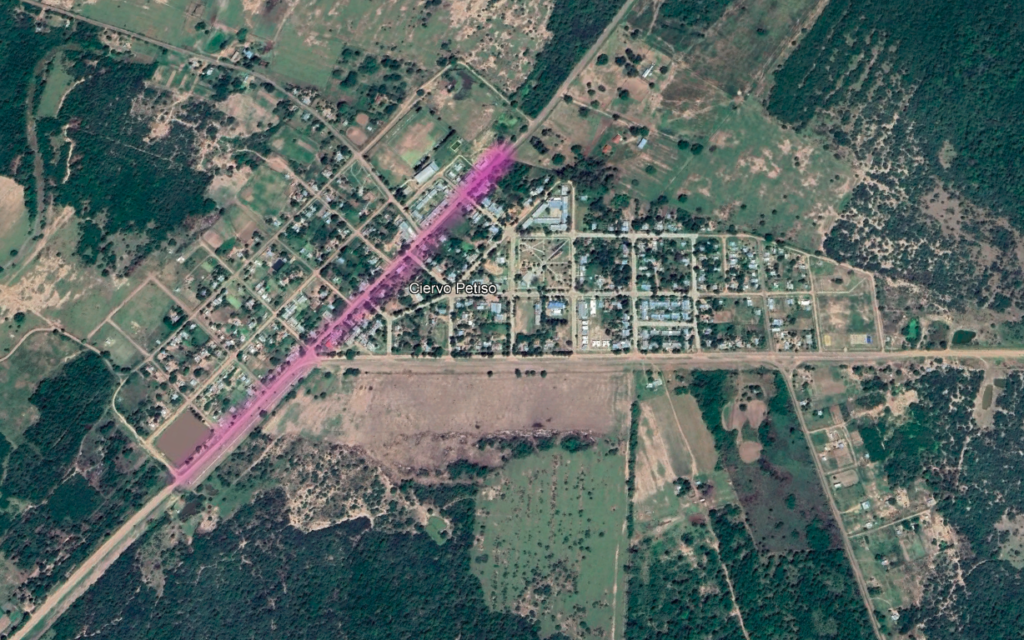

El segmento hasta Ciervo Petiso fue inaugurado en 2023, una de las últimas inauguraciones de Capitanich, mientras que el tramo restante fue retomado en los primeros meses de la gestión de Zdero.

Ni Ciervo Petiso ni Laguna Limpia contaban con acceso pavimentado. Laguna Limpia tenía casi 1500 habitantes en la planta urbana en el censo de 2022; Ciervo Petiso tenía unos 1000 habitantes. Más allá de Laguna Limpia ya no hay localidades hasta su fin en la RP3, donde se encuentra Presidencia Roca.

La zona es el Chaco Oriental en su máxima expresión: grandes lagunas y cañadas salpicadas por zonas de monte nativo, todas ordenadas en el suave sentido noroeste-sudeste que tiene el declive del terreno. No se aprecian grandes extensiones cultivadas.

Descripción de la obra

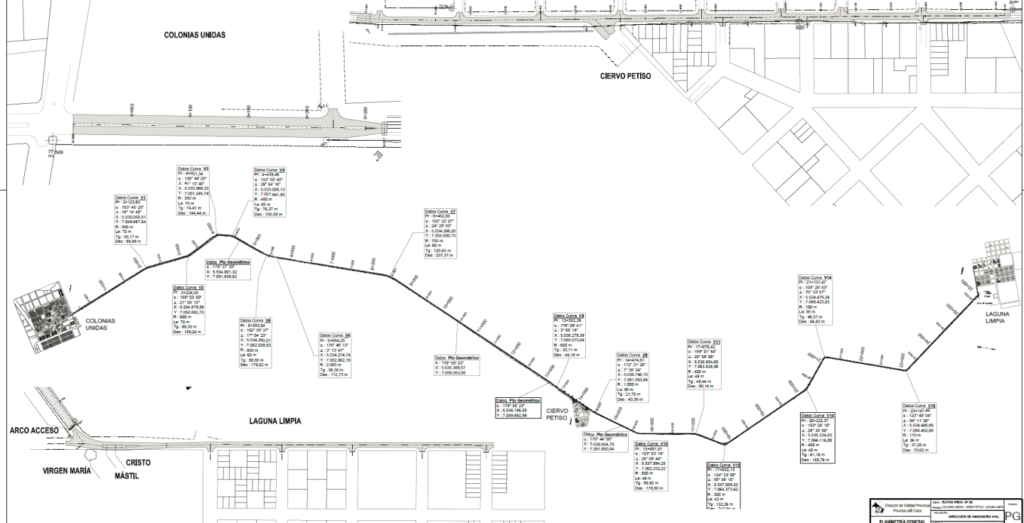

Corresponde a la licitación pública Nº 263/2022 de la Dirección Provincial de Vialidad, los pliegos técnicos se puede descargar desde aquí. El plazo de la obra son 18 meses. Según la memoria descriptiva el proyecto consiste en: ejecución de las obras básicas y la construcción de pavimento flexible en la Ruta Provincial Nº30 entre Colonias Unidas y Laguna Limpia; en líneas generales, el desarrollo de la nueva calzada coincide con el trazado actual; se proyectan 9 alcantarillas nuevas y un puente nuevo sobre el río “El Asustado”; pavimento urbano en la localidad de Colonias Unidas, Ciervo Petiso y Laguna Limpia; en total son 25.6 km.

El paquete estructural es sub-base de suelo cal con el agregado del 2% de cal en 7.30m de ancho y 15cm de espesor; base de suelo cal con el agregado del 4% de cal en 6.90m de ancho y 15cm de espesor; carpeta de concreto asfáltico en 7cm de espesor y 6.70m de ancho; riego de liga con material bituminoso ER1 (sobre base de suelo cal).

Para la intersección proyectada en Laguna Limpia (progresiva 25+700), la estructura será de pavimento rígido con base de suelo cal con el agregado del 4% de cal en 15cm de espesor y calzada de hormigón simple “H-30” en 18cm de espesor.

Para el pavimento urbano, las calzadas serán de hormigón simple, tipo H-30, de 16cm de espesor, con cordones integrales y base de suelo cal con el agregado del 4% de cal en 15cm de espesor. Por debajo de esta capa se ejecutará una base de suelo núcleo compactado de 15cm.

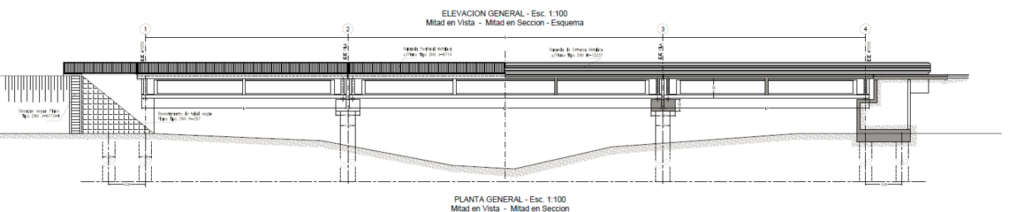

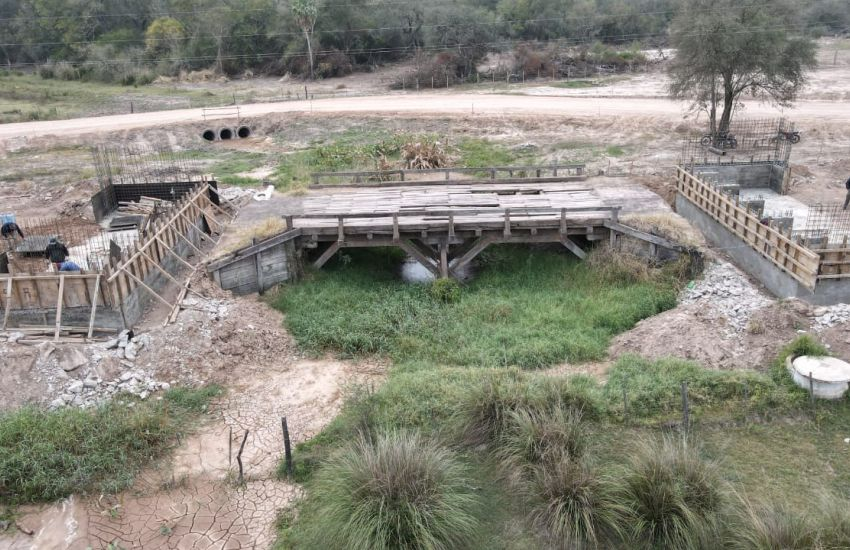

El puente de hormigón destinado a salvar el cruce sobre el río “El Asustado” en Progresiva 17+140. Se lo proyecta con un solo vano y una luz de 24.00m.

En Laguna Limpia el pavimento urbano alcanza unos 680 metros o 6 cuadras (en el plano no está dibujada una calle que se aprecia en la imagen satelital). De acuerdo a la información que se muestra en el IDE provincial, las últimas 2 cuadras no corresponden a la RP30, ya que esta dobla y se dirige a la plaza principal.

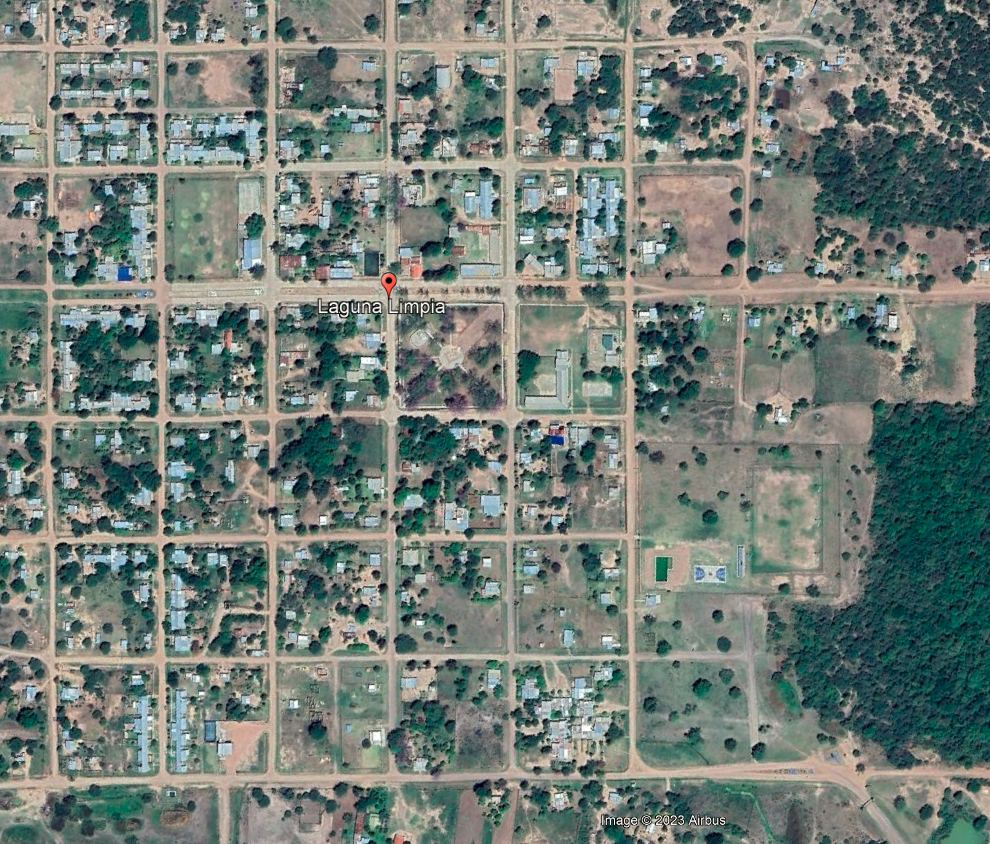

En Laguna Limpia la ruta atraviesa 900 metros. Las últimas 3 cuadras que en el plano se observan debajo de la ruta tienen pavimento urbano que vincula con la plaza principal.

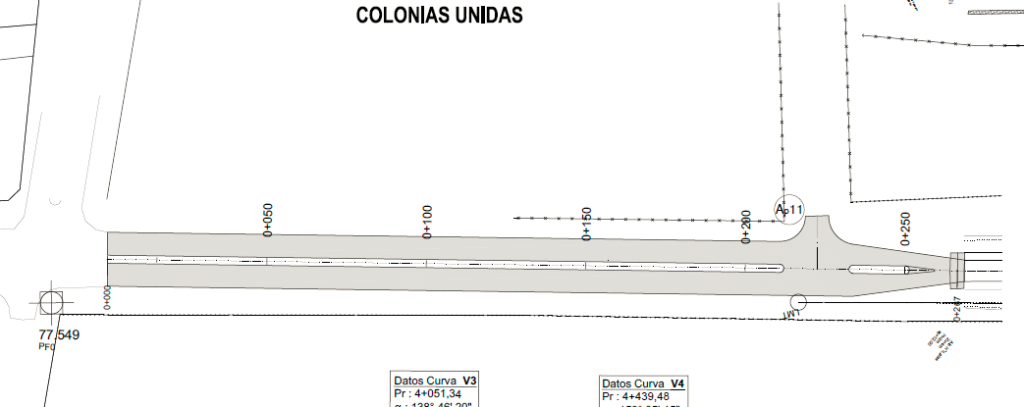

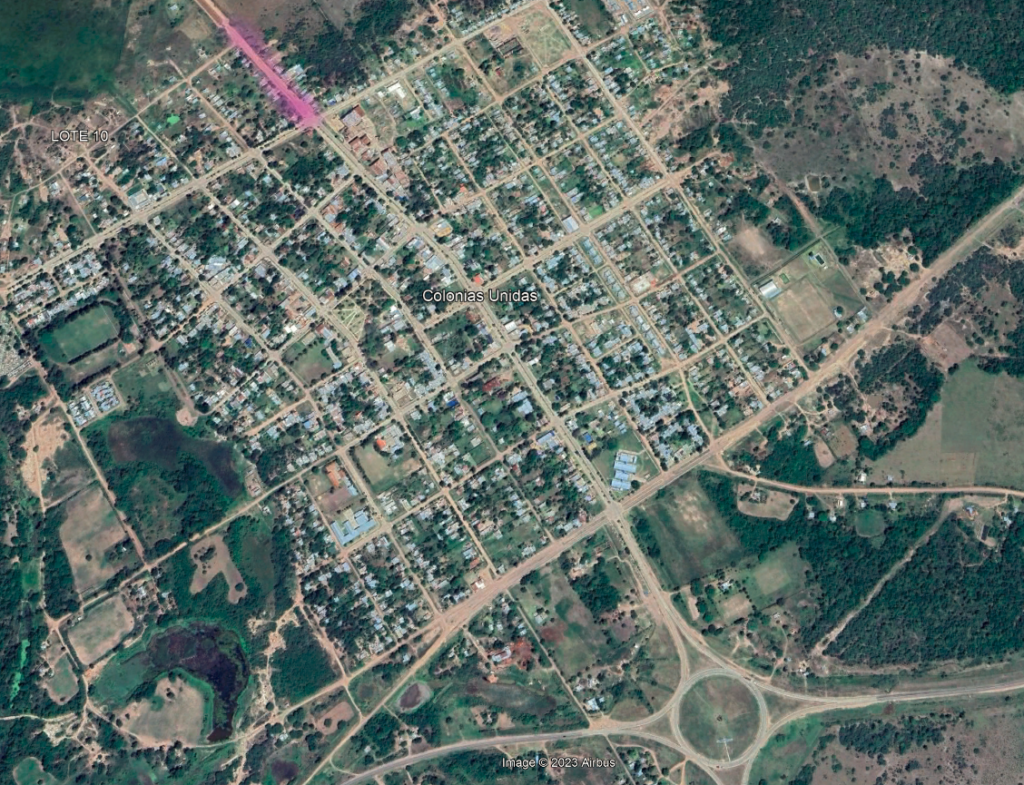

En Colonias Unidas el pavimento urbano es mínimo, 250 menos que extienden el formato tipo bulevar que tiene la ruta en la zona urbana.
